使命必达!绿能集团班别、鸡田村、潘古里光伏项目全容量并网发电

发布时间:2025-11-14 点击量:1

1114日,能投集团所属绿能集团永仁县班别、鸡田村、潘古里3个光伏项目共140MW全容量并网发电,标志着能投集团首个百万千瓦级“风光储一体化”新能源基地建成,总装机规模突破第一个百万千瓦大关,为加快推进地区经济绿色低碳转型提供绿能方案、贡献绿能力量。

综合效益显著提升 全面推动绿色转型

别、鸡田村、潘古里光伏项目场址位于永仁县维的乡,装机规模合计140MW,占地约2600亩,总投资约7.4亿元,年供绿色电力24928.72kW·h。项目建成投运后,每年可节约标煤7.51万吨,减少二氧化碳排放20.72万吨。结合永仁县“一港三园”产业体系,共同探索“板下种桑”新型现代化农业种植方式,将绿色能源、乡村振兴、生态环保效能融于一体,积极履行社会责任,为当地绿色经济转型提供强劲动能。

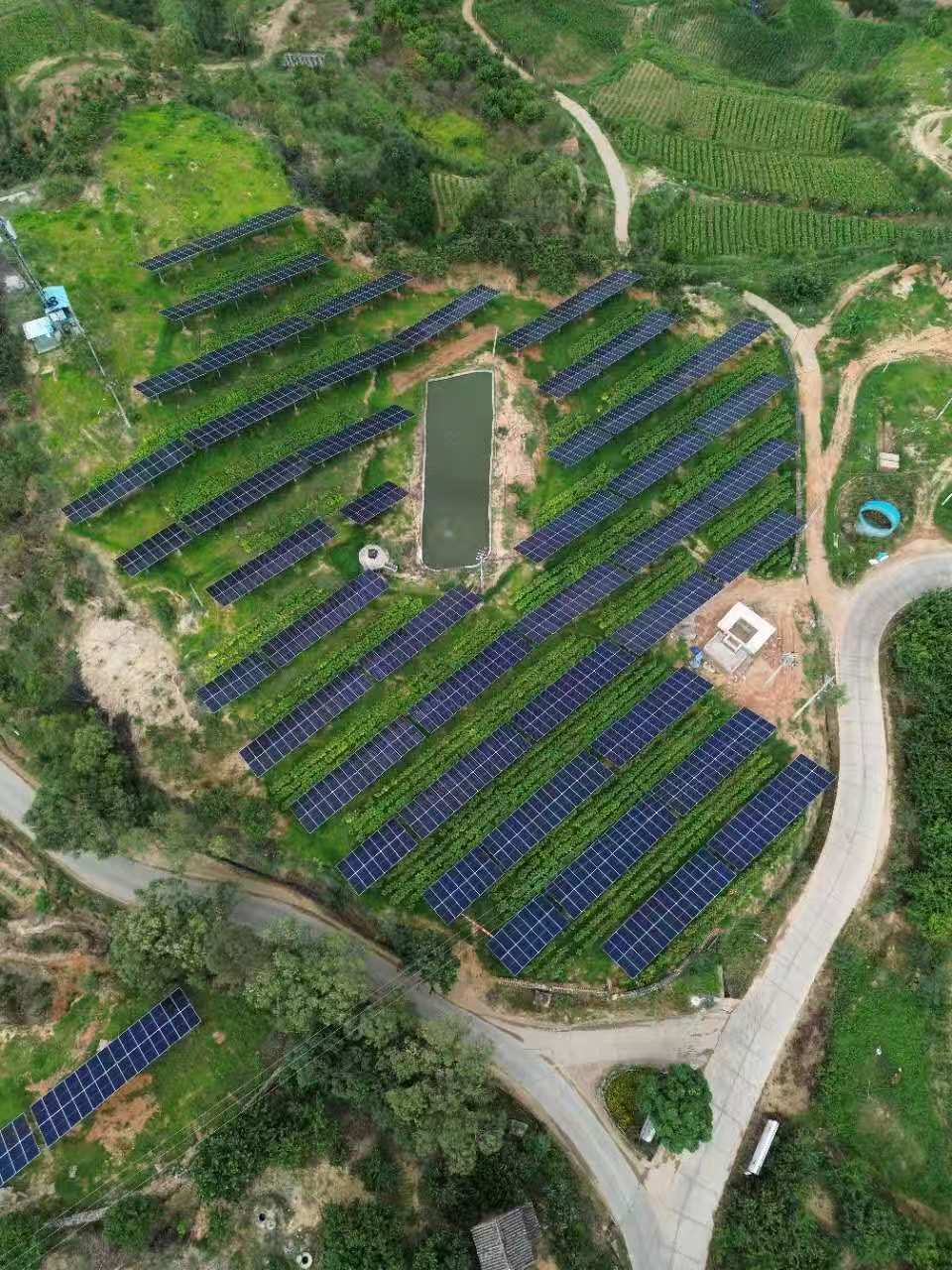

项目现场

克服汛期挑战 锤炼建设战斗力

项目攻坚期适逢区域雨季,复杂山地地形、场区持续降雨及场地道路泥泞对施工进度与安全管理构成严峻挑战。楚雄项目建设团队本着“打好组合拳、下足绣花功”的原则,通过科学研判,动态调整施工组织方案,全体参建人员坚守岗位、协同奋战,狠抓晴天、巧抓雨天,充分利用降雨间歇期,采用模块化施工、多工种协同作业、流水施工等模式,见缝插针推进土建及安装作业,克服60多天连续阴雨天气的巨大施工环境困难,实现升压站生产楼主体结构20天完成封顶,为项目顺利建成投产打下坚实基础。

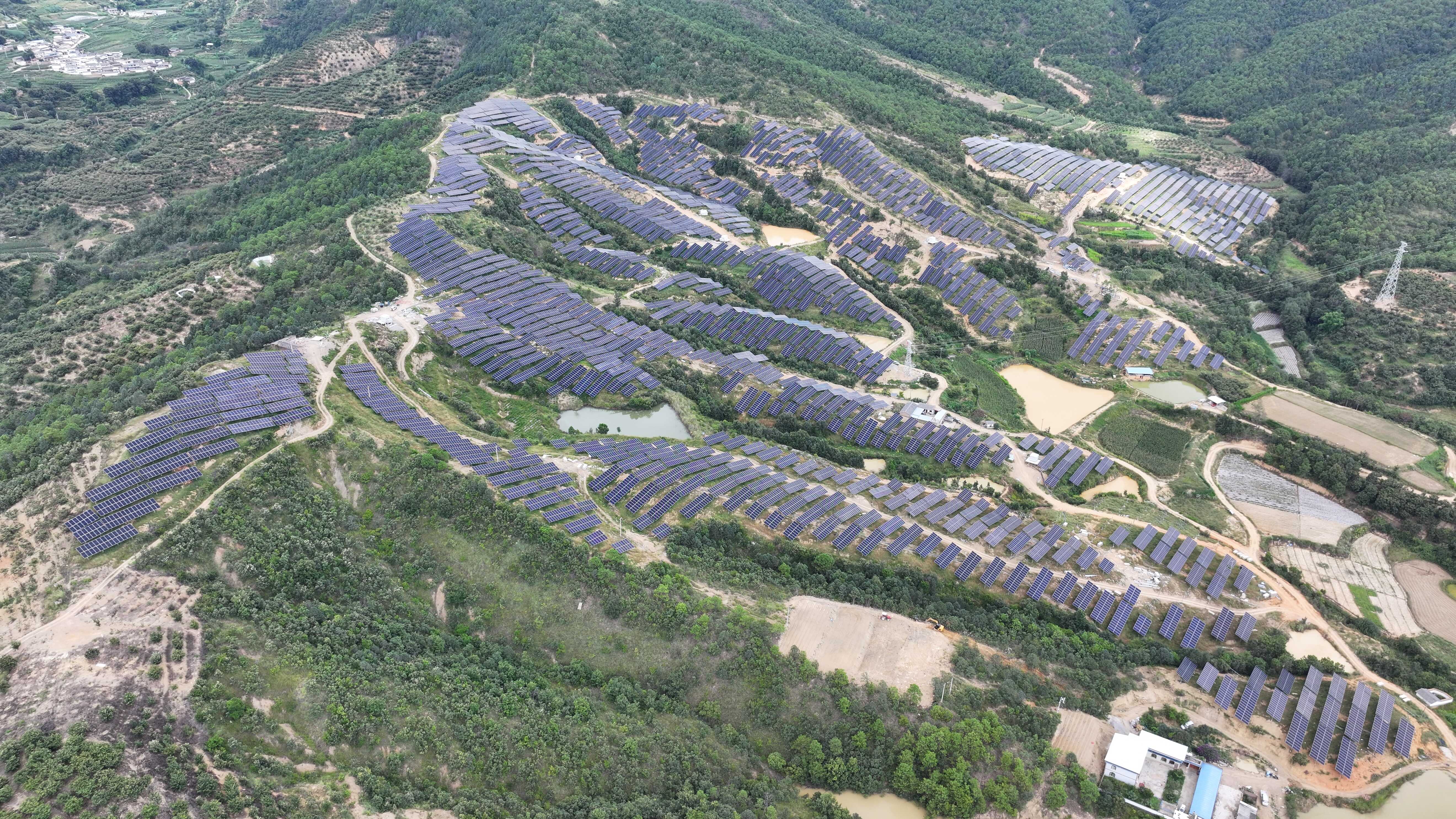

项目现场

政企同心聚力 加速绿色能源生产力

项目开工以来,绿能集团全面统筹、科学部署,优化指导、合规管控;永仁县委、县政府精准施策、专项协调。楚雄项目建设团队紧紧围绕投产目标,按照“以天保周、以周保月、以月保总”的思路倒排工期、挂图作战,针对施工流程中的“堵点”与“盲区”,优化工作流程,细化工作部署,强化现场组织与资源调配,狠抓安全生产与质量管控,以决战姿态压实责任、全力以赴,凝心聚力实现项目按期高质量投产。

绿能集团将继续以真抓实干的劲头,逐“绿”而行的信念,攻坚克难,使命必达,锚定目标全力冲刺,确保年度收官工作圆满完成。
