永宁风电场项目获评2025年度“云南省优质建设工程”一等工程奖

发布时间:2026-05-29 点击量:1

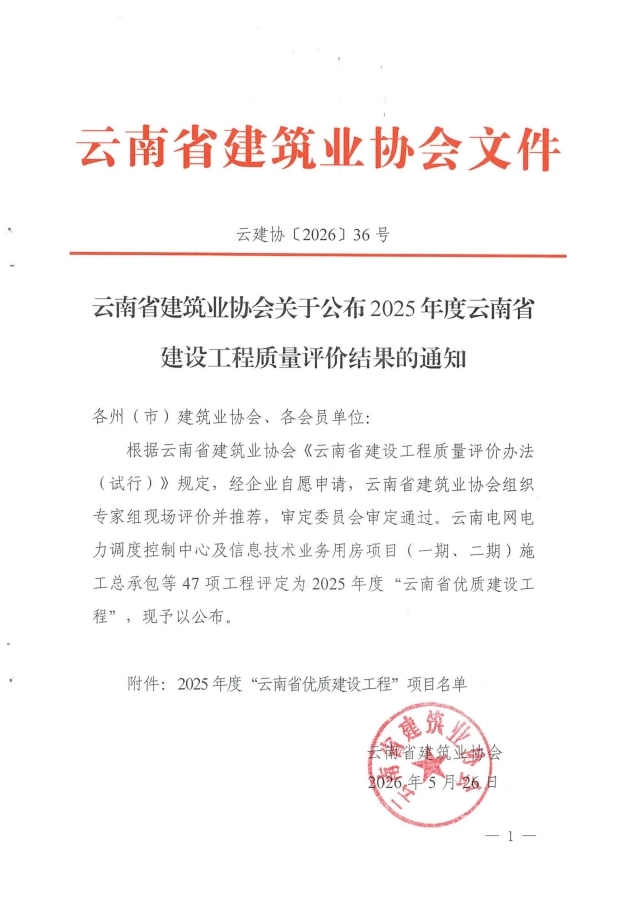

获奖通知书

526日,红河州永宁风电场项目云南省建筑业协会评定为2025年度云南省优质建设工程一等工程奖。这一奖项是对该项目在建设质量、技术应用、施工效率和安全管理等方面的集中肯定。

永宁风电场是云南省一次核准单体装机容量最大的风电项目,总装机容量750MW,共安装118台风电机组,配套建设3220kV升压站,铺设集电线路383.86余公里。项目横跨红河州两个县市、8个乡镇、32个村委会、108个村民小组,点多面广、地形复杂、施工条件艰巨。该项目于2022126日核准,同年124日全面开工。

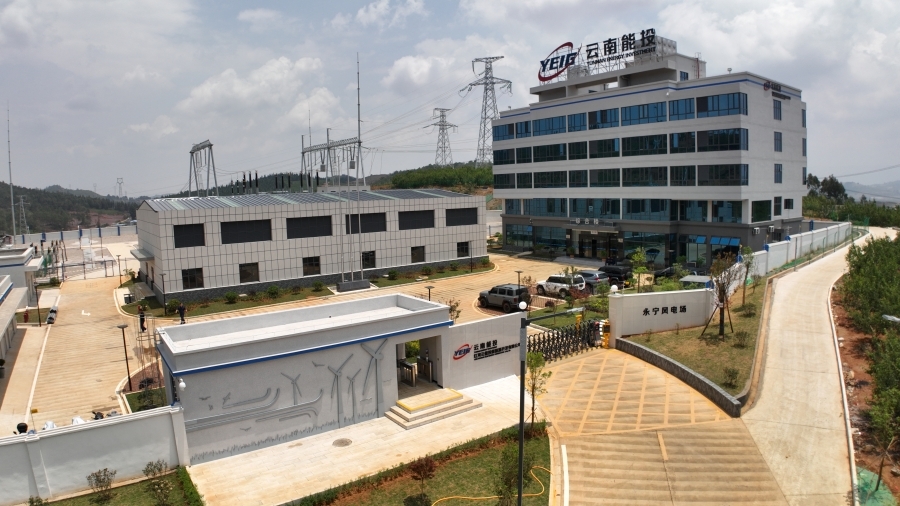

永宁风电场

建设过程中,公司把工程质量作为管理核心,牵头各参建单位统一质量标准、施工规范和管理要求,从材料进场到工序验收层层把关。面对山地施工地形复杂、气候多变、交叉作业频繁等困难,项目团队逐项细化施工方案,对土石开挖、混凝土浇筑、线路铺设、机组吊装等关键工序实行全程监督和全面质量检测整个建设期间,累计完成土石开挖110.13万方、混凝土浇筑12.25万方、集电线路铺设383.86公里、风电机组吊装118套,动用机械设备2.1万台次、现场施工人员18.5万人次,未发生一起安全事故。

在技术创新方面,项目针对山地风电建设的实际难题实现西南及云南风电建设领域三个第一:首次在西南地区风电项目中应用T法兰塔架设计,有效降低山地大湍流对风资源采集和机组运行的影响;率先在云南省山地风电项目中采用岩石预应力锚杆基础技术,破解了喀斯特地貌熔岩发育、地基施工难度大的难题;首次落地全省山地风电项目192米超大叶轮直径风电机组,提升了低风速区域风能转换效率。

严格的质量管控和高效的管理模式,为项目建设跑出加速度。项目从开工到首批机组具备并网条件仅用时3个月零28天,3220千伏升压站全部投运耗时10个月零2天,118台风机全部吊装完成用时9个月零11天,全机组并网收尾用时6个月零28天,整体从开工到全容量并网发电仅用12个月零7天,得到行业主管部门、监理单位和各方专家的认可。永宁风电场项目的高质量建设,为云南能源首个高原山地百万千瓦级风电基地建成投产奠定了坚实基础。

成绩代表过去,奋斗未有穷期。接下来,公司将积极转换管理思维、提升工作标准,加快推进红河区域检维修中心及后续新能源项目建设,稳步壮大百万千瓦级风电基地规模,持续抓好质量管控、进度管理和常态化安全监管,为全省新能源产业高质量发展贡献坚实力量。
