“绿能进度条”持续刷新 多地光伏项目建设攻坚显成效
近日,绿能集团所属版纳区域、凤庆区域、永仁区域等多地光伏发电项目建设进入冲刺攻坚阶段。各项目团队锚定投产目标,克服多项阻力,保工期、抓进度,以实干作风推动项目建设不断提速,绿色能源发展的“进度条”持续刷新。
版纳区域

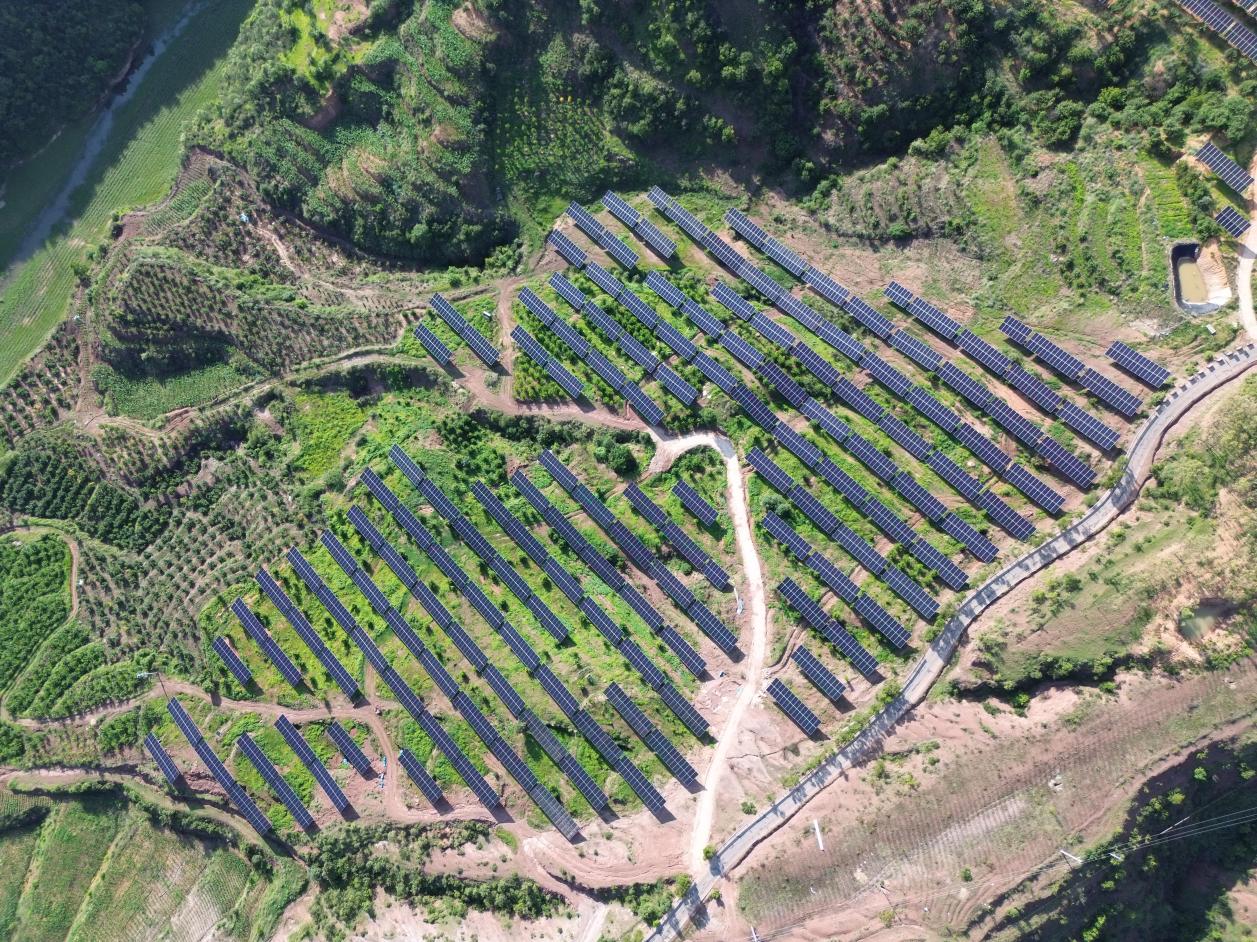

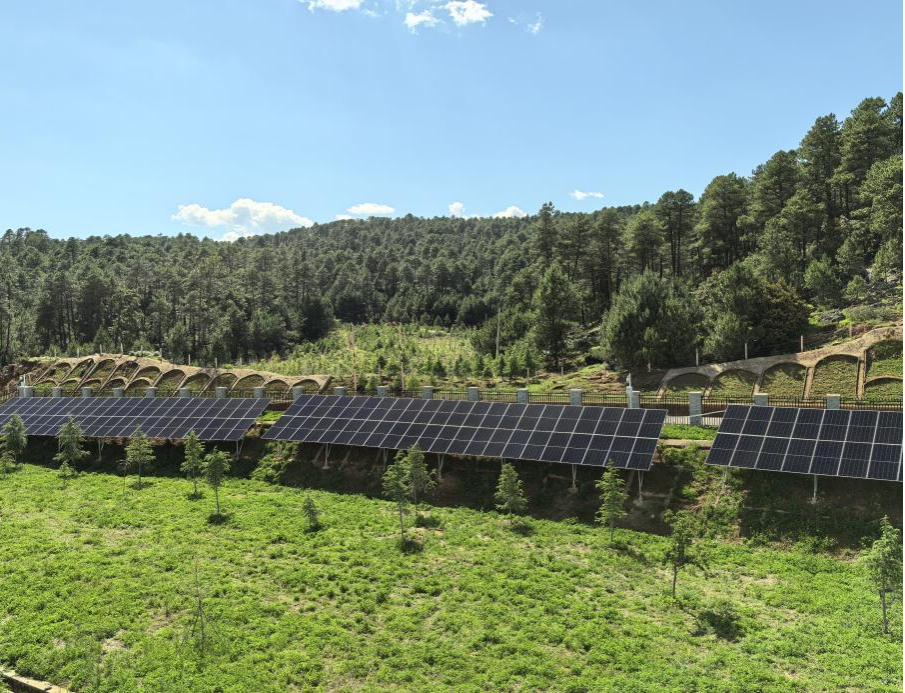

版纳区域的嘎洒、石头寨、南背帮三个光伏发电项目建设齐头并进,进度均超原计划。其中,嘎洒光伏发电项目已完成总工程量的45%,较原计划提前20天,光伏支架安装达90%,组件安装过半,即将进入电气安装阶段。建成后,每年可减少二氧化碳排放约2.69万吨。石头寨茶光互补项目以“发电不占地、种茶不减产”实现双赢,目前支架安装过半,投产后年减碳将达31.86万吨。南背帮项目处于支架和组件大面积安装关键期,建成后年可节约标煤10.27万吨,减碳28.38万吨,对推动经济社会绿色低碳发展具有重要意义。
永仁区域

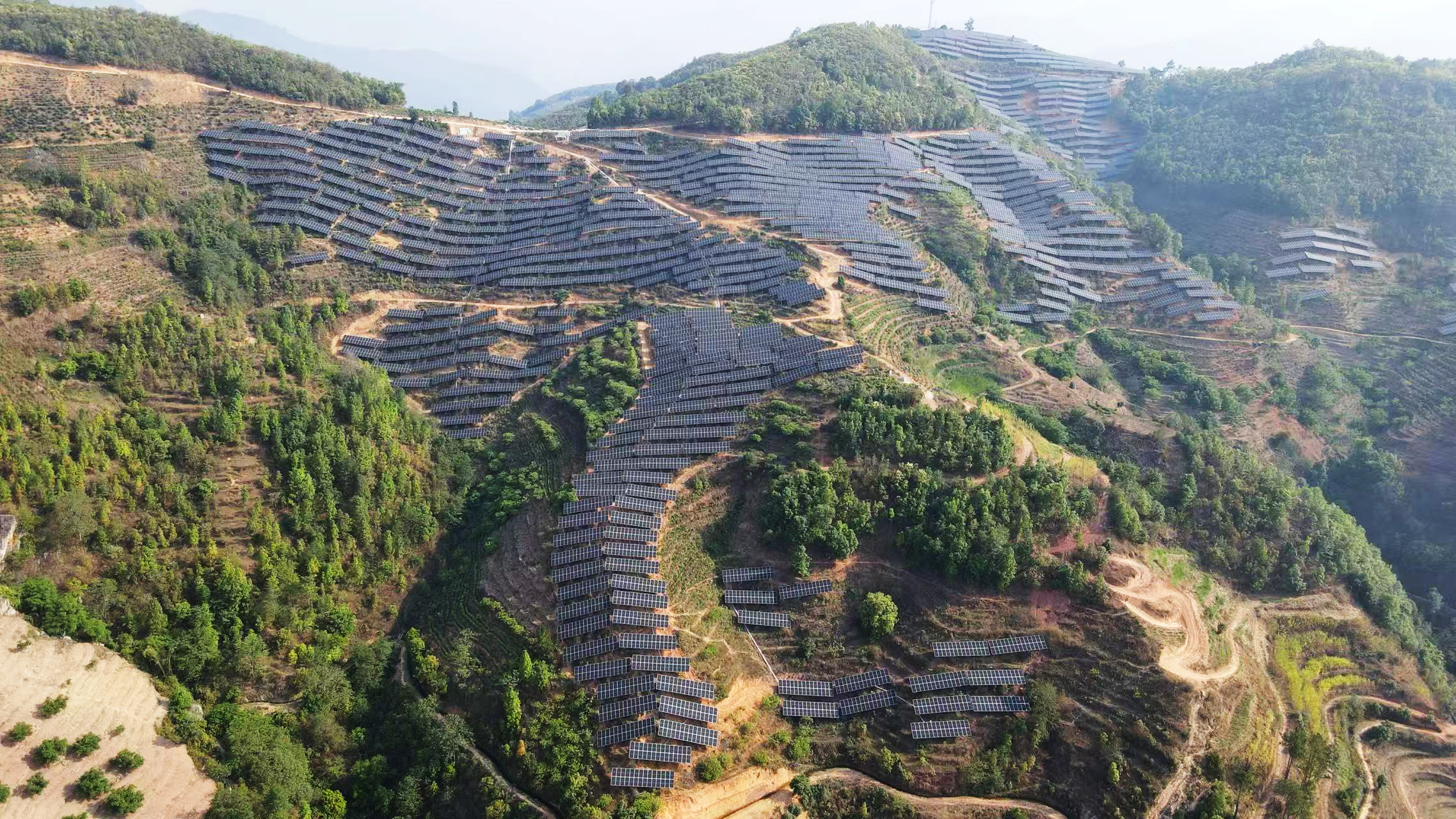

永仁县班别、鸡田村、潘古里、小河村光伏发电项目作为楚雄州绿色能源战略重点工程,总装机规模19万千瓦、总投资约10.3亿元,正朝着“决胜9・30”并网投产目标全力冲刺。项目团队倒排工期、日跟踪周调度,在复杂山地与雨季挑战下,采用模块化施工、多工种协同等模式推进建设。目前,桩基浇筑完成93.8%,光伏组件安装完成85.94%,主变设备基础浇筑全部完成,投产后年均发电量约3.4亿度。
凤庆区域

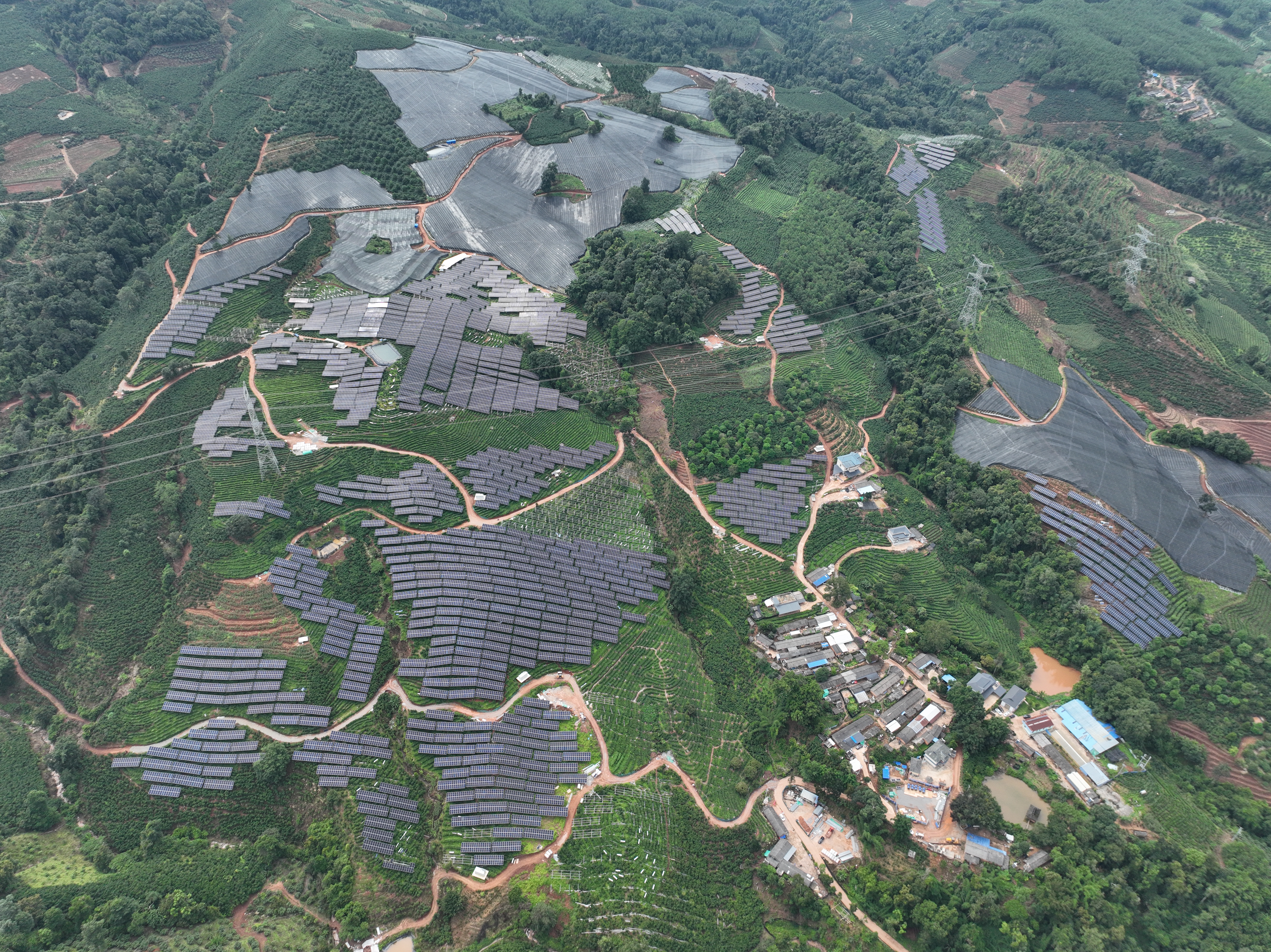

凤庆雪山镇光伏发电项目以“茶光互补”模式实现生态与效益双赢。项目规划装机10万千瓦,总投资约4.96亿元,锚定9月20日并网投产目标。面对持续雨季影响,团队抢抓晴好天气赶进度,目前阵列区施工已完成70%,升压站进入全面建设阶段。项目建成后,年减碳约13.61万吨,将为当地能源结构优化添砖加瓦。
保山区域

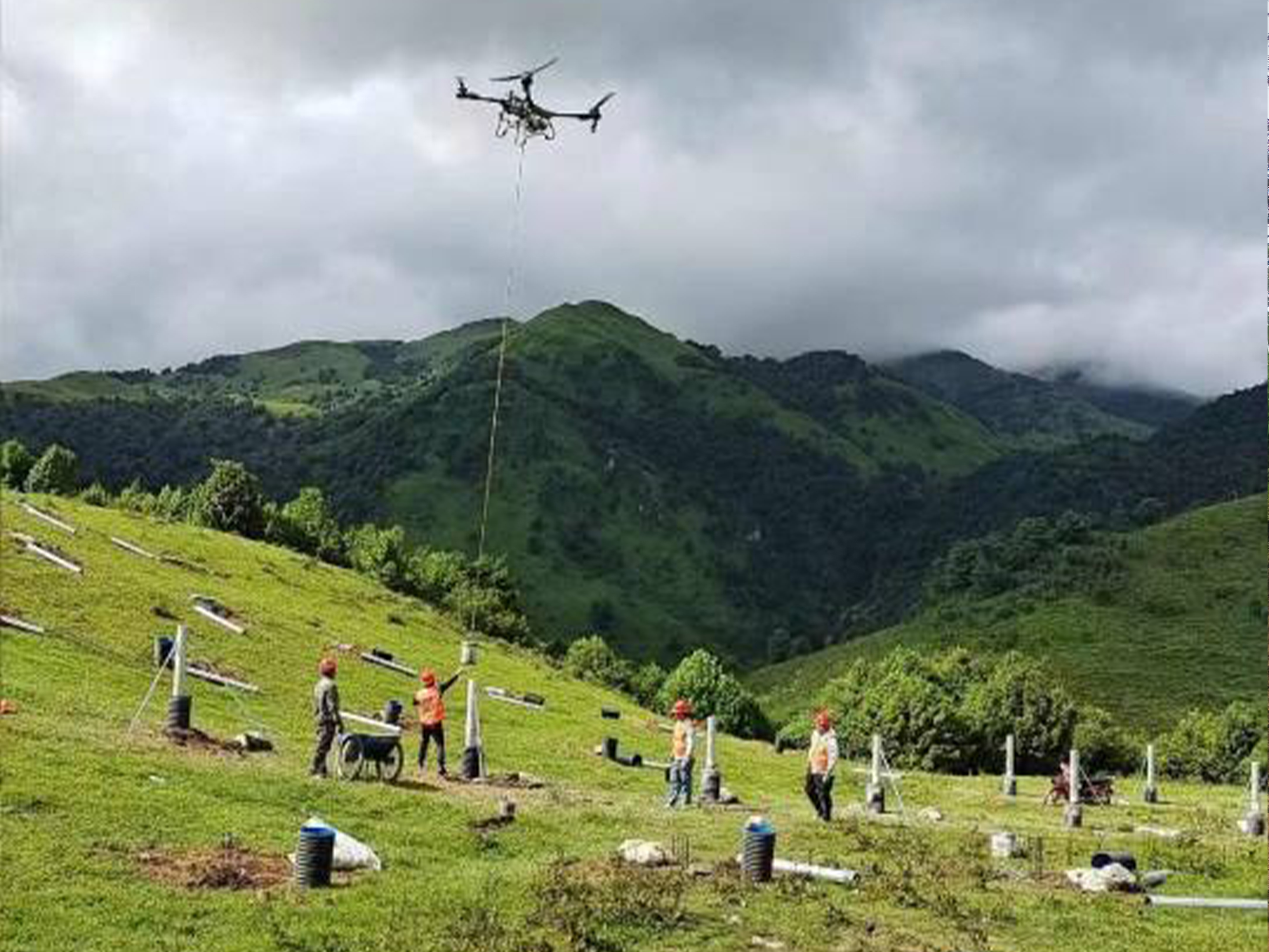

保山市隆阳区旧寨村光伏发电项目以“草光互补”模式践行生态承诺,规划建设35.2MW额定容量,配套新建35kV开关站。项目团队创新采用人工打孔替代机械开挖、无人机吊装组件等工艺,最大限度降低对地表植被与土壤的扰动。目前项目稳步推进,建成后预计年上网电量5991.2万kW・h,年节约标煤1.85万吨、减碳4.9万吨,为滇西生态安全屏障建设贡献力量。
机场光伏
泸沽湖机场与博尚机场分布式光伏项目正加速冲刺,打造“阳光机场”标杆。泸沽湖机场项目建设进度超90%,投产后年减碳约2314吨,成为机场与属地绿色发展典范。博尚机场项目进入倒计时,预计8月30日具备并网条件,建成后年减碳400余吨,年发电量可满足机场非航区域24%用电需求,助推航空枢纽绿色升级。
这些项目的加速推进,是绿能集团践行绿色发展理念的生动实践。下一步,绿能集团将持续发扬真抓实干、勇于担当的精神,在确保施工安全和工程质量可控的前提下,保障各项目按既定目标并网投产,为实现“双碳”目标注入持久动力,更以绿色动能赋能区域经济高质量发展。
