绿能集团香格里拉砌修塘光伏发电项目(二期)建设加速推进
在迪庆香格里拉市东北部的格咱乡,能投集团所属绿能香格里拉公司砌修塘光伏发电项目(二期),正迎来建设关键攻坚阶段。该项目最高海拔4700米,平均海拔4500米,是集团目前海拔最高的光伏项目。
项目所在地自然条件严苛,山体陡峭,道路曲折,高海拔常年缺氧、强紫外线辐射,大风、大雾、冰雹等极端天气频发,给项目建设带来了诸多挑战。建设团队们直面困难,筑牢安全防线,全力推进工程建设。

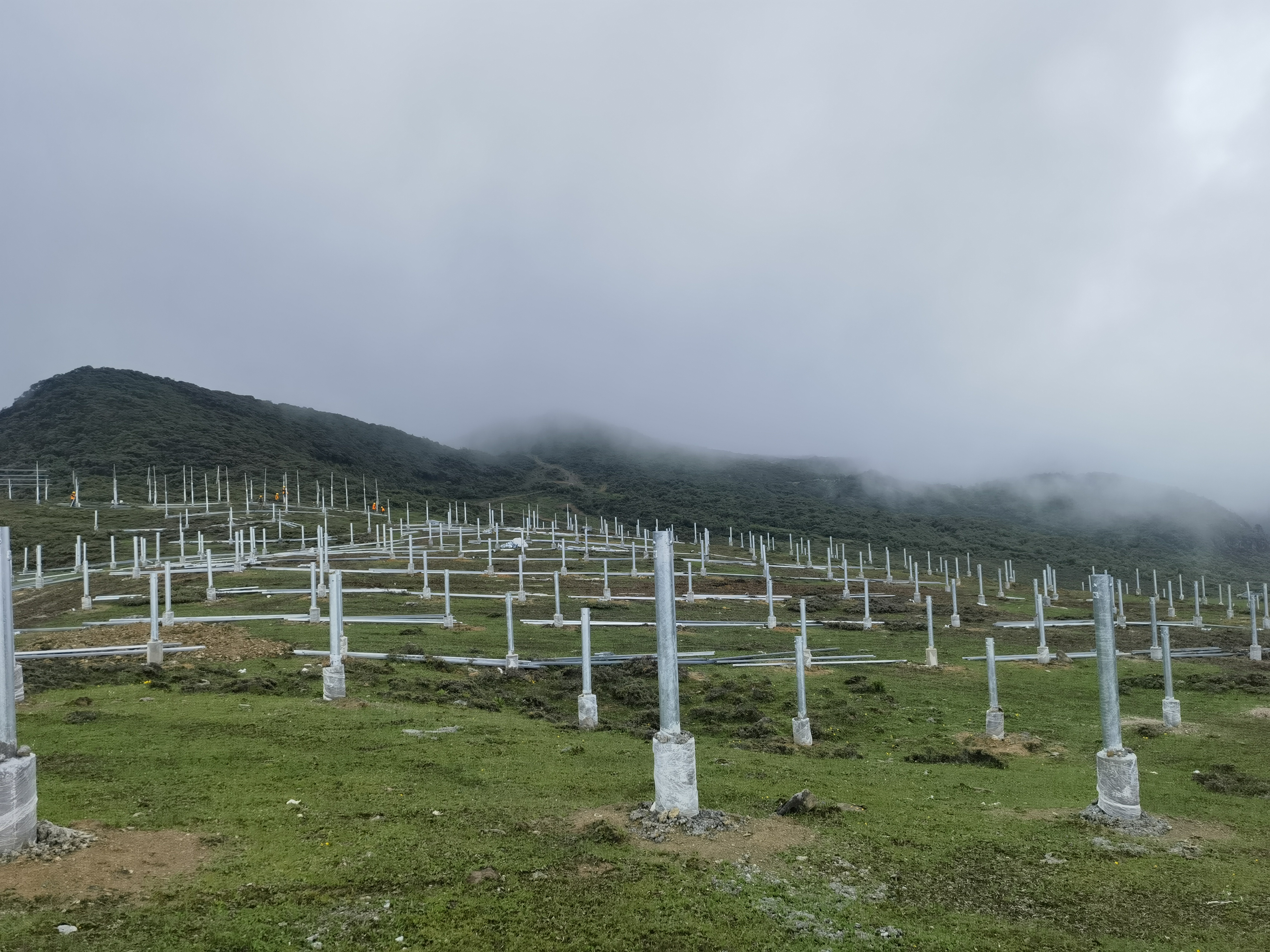

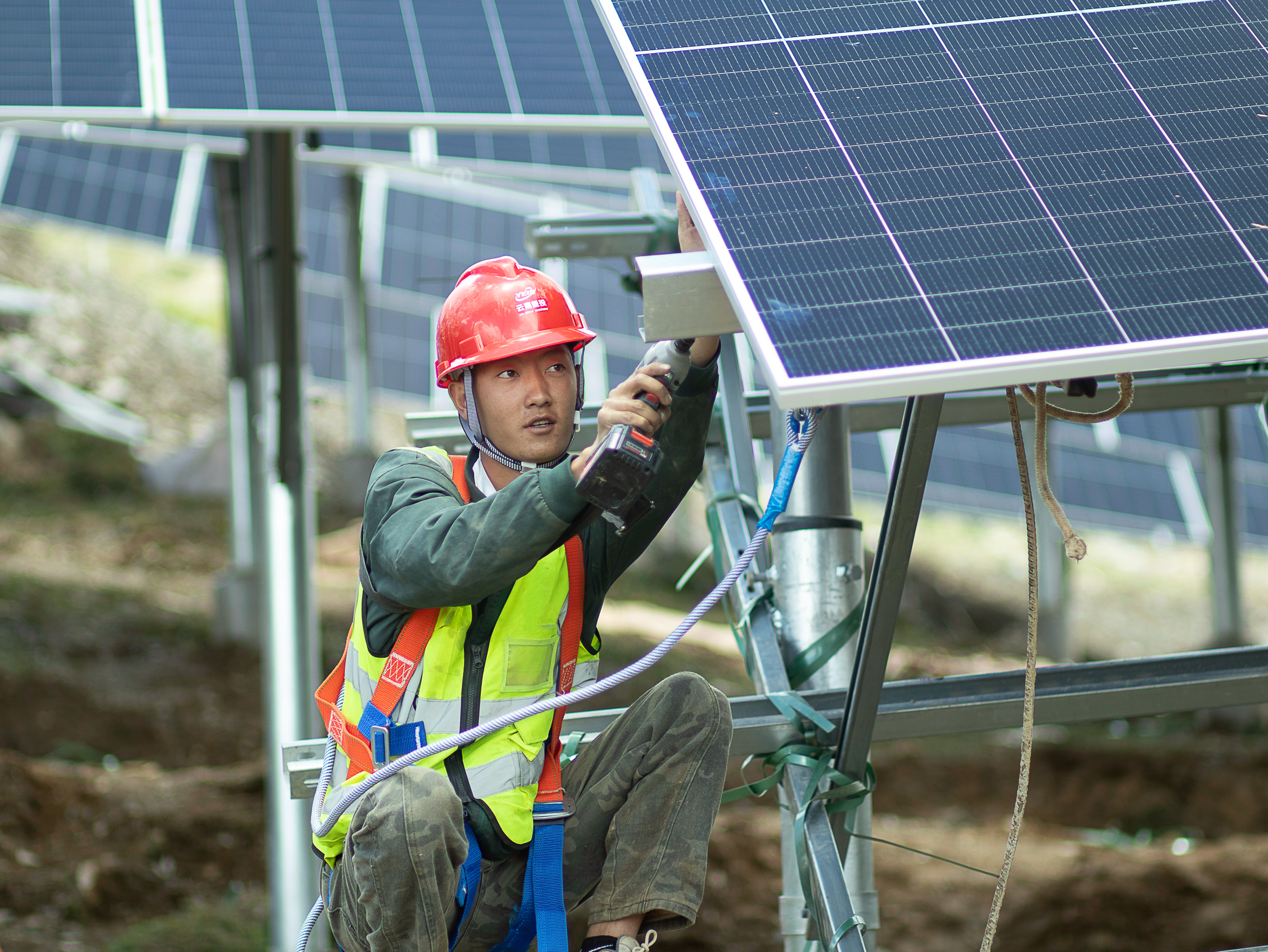

香格里拉公司联合施工单位紧扣时间节点、倒排工期,通过科学划分施工区域,合理规划施工进度,公司管理人员靠前指挥,统筹生产要素,有序推动项目现场各项工作衔接。建设现场打桩、基础浇筑、支架安装等多个施工作业面同步展开。截至7月,光伏场区清表累计完成82.47%,钻孔累计完成64.2%,基础浇筑累计完成37.58%,积极推进送出线路塔基征占地协调工作。
下一步,香格里拉公司将紧盯投产目标,凝心聚力,创新突破,高标准高质量推进项目建设,确保今年12月31日前实现全容量并网,为高原发展注入绿色新动能。
