红河电厂扩建工程项目(1×700MW)循环流化床机组汽轮机扣盖一次成功

发布时间:2024-12-23 点击量:1

现场合影

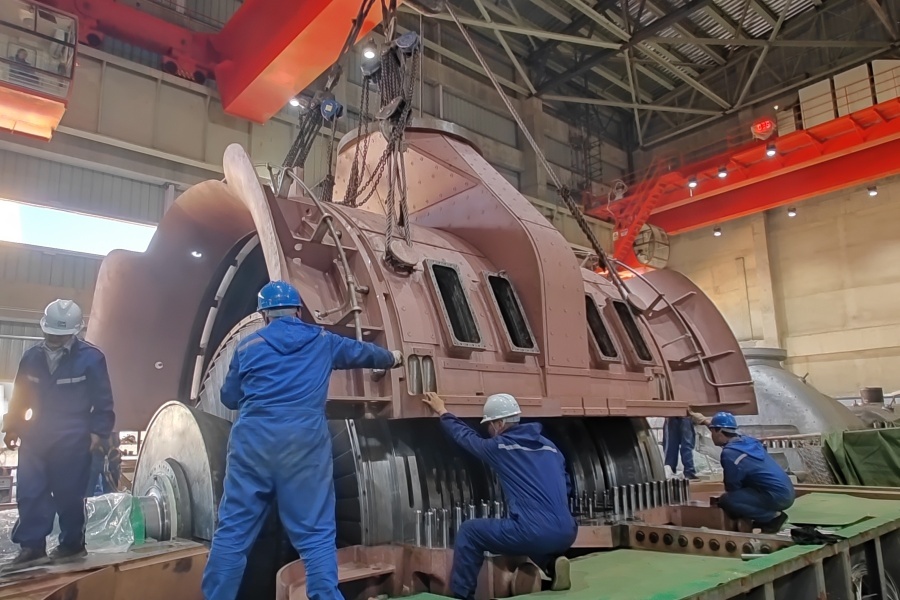

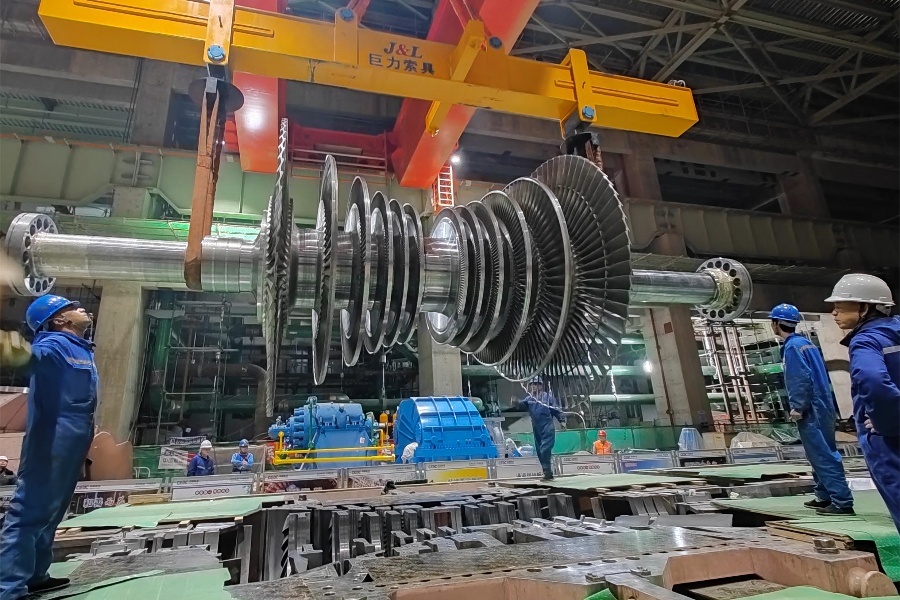

工作现场

1221凌晨0200红河电厂扩建工程(1×700MW)项目汽机扣盖工作一次成功这是继锅炉水压试验、厂用电受电后完成的又一个重要里程碑节点,标志着3号机组汽机本体设备安装取得关键阶段性成果,为机组整套启动奠定了坚实的基础

红河电厂扩建工程项目3号机组汽轮机采用东方电气集团东方汽轮机有限公司生产的N700-28/600/620超超临界、一次中间再热、单轴、四缸四排汽、凝汽式、十级回热(带0号高加)汽轮机汽轮机扣盖工序复杂,是汽轮机安装中最为重要的环节机组投产后的安全性和稳定性起着决定性作用121618日,国家电力工程质监总站专家3号机组进行了汽机扣盖前的质量监督检查经检查,汽轮机扣盖组织机构完备、扣盖方案已各项准备工作已就绪,现场具备扣盖条件。

正式作业前,红河公司扩建项目部同监理、总包、施工单位以及厂家技术人员,对行车、吊带、工器具等展开专项检查,对汽缸、隔板、汽封、转子等设备进行异物排查与清洁,对各项数据进行了核实同时对施工人员进行了详细的安全技术交底18日下午1400时,红河公司正式启动汽轮机扣盖工作。扣盖过程中,项目技术管理人员、业主、监理、厂代等全程旁站监督施工人员严格遵循扣盖方案工艺流程,有序推进扣盖的7大步序72个大部件的吊装任务,整个吹扫、检查、吊装、嵌入、调平、复测施工流程顺利进行经过36小时的连续作业工作圆满完成,一次成功!

此次机扣工作高质高效的完成,进一步坚定了全体参建人员按照计划节点全力冲刺扩建项目如期投产的信心和决心为公司四季度收官之战递交了一份满意的答卷下一步红河公司将继续锚定“3.30”投产发电目标不动摇,守牢安全底线,严格把控质量验收有力有序的推进项目加速建设进程,确保项目如期投产发电
