红河电厂扩建工程项目现场捷报频传
2024年9月29日,在各参建单位的通力合作下,红河电厂扩建工程项目分散控制系统(DCS)主机部分现场安装复电和锅炉分离器系统分步水压试验一次成功,为项目投产再次攻下两个关键节点。

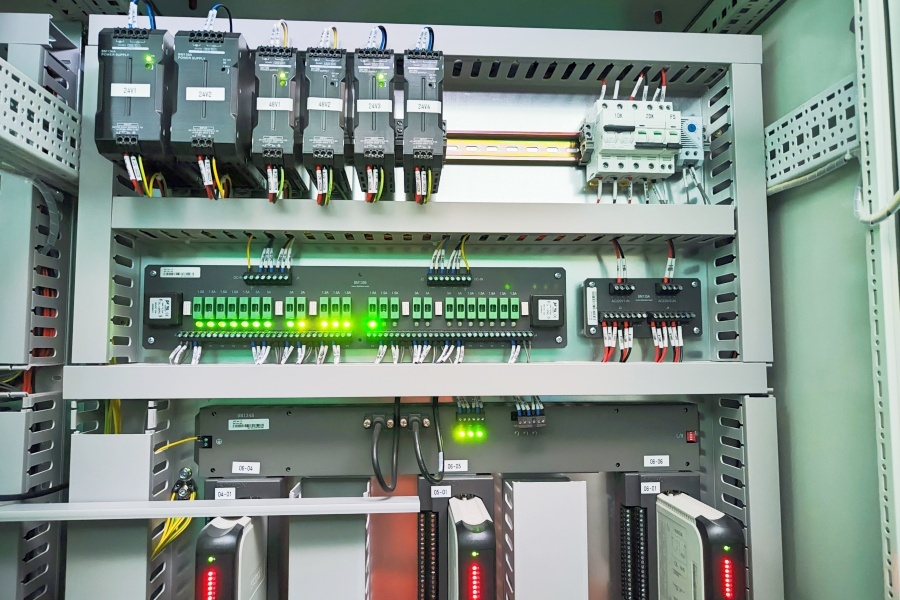

自8月28日完成DCS系统的出厂验收开始,各参建单位克服了设备供货紧张,安装调试时间短等困难,始终坚持“靠前部署、统筹优化、动态调整”的原则,积极协调解决安装调试中出现的各类问题。机柜安装、电缆敷设、系统检查复电等流程一次完工,各参建单位现场协调配合无缝衔接,体现了高度的责任担当。目前,主机DCS系统36面控制柜全部受电成功,为下一步机组逻辑下装、通道测试和机组调试等工作的如期开展创造了有利条件。

在锅炉建设上。为确保2025年1月完成浇注料施工,红河项目创新采取了分离器分步水压试验方案,成立了水压试验指挥部及现场检查小组,多次召开专题会制定水压试验方案和现场应急措施,落实各项准备工作。在水压试验期间,严格按照水压试验方案及相关规定,对水质、上水速度、升降压速率、锅炉膨胀等进行全程见证监督。经升压至试验规定压力36.625Mpa后稳压,并降至工作压力等一系列环节后,各系统设备无变形、膨胀无异常、阀门关闭严密、压力无变化,受压部件金属壁和焊缝无变形、无渗漏,各项技术指标均达到标准要求。至此,在各方的全程见证下,3号锅炉分离器分步水压试验一次成功。本次锅炉分离器分步水压试验的完成,节约了锅炉安装整体时间约1个月,为下一步锅炉浇注料施工、整体水压、酸洗、烘炉和点火吹管工作如期开展创造了有利条件。
红河电厂扩建工程项目本次DCS主机部分现场安装复电和锅炉分离器系统分步水压试验一次成功,为项目建设后续工作打开了通道,为项目实现2025年一季度并网发电目标奠定了坚实的基础。
